サブプロセスデザインシート
プロセスID PC プロセス名 プロジェクト終結
サブプロセスID PC-01 サブプロセス名 プロジェクトの終結
■目的
プロジェクト実施結果を分析し、評価し、組織へフィードバックする。
プロジェクト終結プロセスでは、そのプロジェクトの活動がうまくいったかどうか実績を振り返り、効果のあった施策、獲得したノウハウや教訓をナレッジデータとしてまとめ、今後のプロジェクト活動に利用することで、プロジェクト管理レベルの向上をはかる。
■役割と責任
役割名 責任
プロジェクトリーダー プロジェクト終結会議の準備、開催と参加、報告書等の作成
チームメンバー プロジェクト終結会議への参加
QR プロジェクト終結会議への参加
SEPG プロジェクト終結会議への参加、報告書等のレビュー
プロジェクトオーナー プロジェクト終結会議への参加、プロジェクト完了の承認
SQA 保守プロセスの発足
■開始基準
顧客との間で作業が完了したことの合意ができている
■終了基準
プロジェクトの終結処理が完了したとき

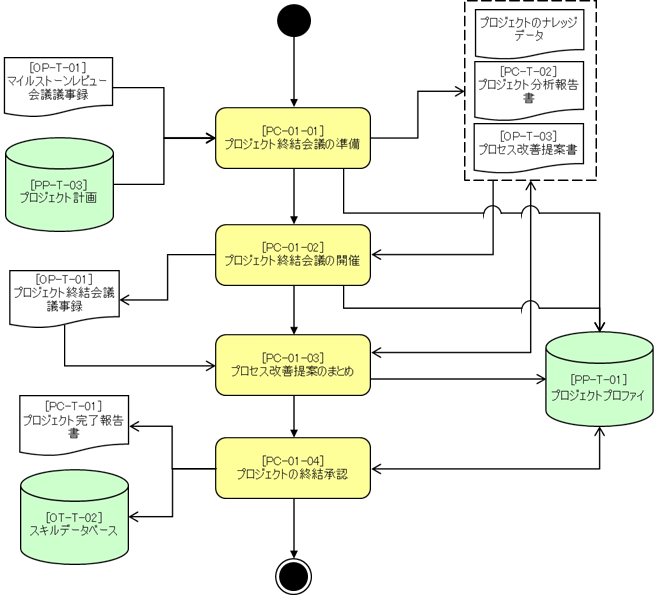

■サブプロセスフロー
■測定値
メトリクス名 説明
